GPU集群一遇负载跃迁就宕机?UPS"参数合格"可能是假象

 Eaton伊顿关键电源-2026年6月11日




在一座即将投运的AIDC里,所有UPS的额定参数——功率、效率、谐波、过载能力——全部“满分”。

但当真实负载上线,GPU集群在毫秒级内从20%跃迁至90%,电网轻微扰动叠加柴发切换,毫秒级电压骤降随即发生。

结果是:成百上千张GPU同时掉线,训练任务回滚,业务中断损失按分钟计。

问题不在设备“合不合格”,而在于这些关键工况,从未在交付前被验证过。



随着算力密度持续提升、负载动态性显著增强,AIDC对供电系统的要求,正在从"参数达标"转向"边界确定"。传统以额定指标为核心的验收方式,已无法回答一个更关键的问题:系统在真实复杂工况下,是否依然稳定、可控、可预期。

这正是工厂验收测试(FAT)角色发生变化的起点。







根因:

参数达标 ≠ 系统稳定

传统FAT的三大盲区

在传统认知中,工厂验收测试(FAT)只是“出厂体检”:

  • 额定负载下能否正常运行?

  • 保护功能是否生效?

  • 参数是否符合标称?

但在AIDC场景下,这种静态指标校验已经不够:



负载突变盲区:GPU负载可在毫秒级翻倍,传统UPS易因瞬态响应不足产生压降。

高温降容盲区:冷通道35–40℃,热通道轻松突破50℃,很多UPS不得不降额运行。

系统协同盲区:UPS–柴发–母线–监控系统之间的联动,常在现场才暴露问题。

AIDC对供电系统的要求,正从“参数达标”走向“边界确定”。




在AIDC环境中,仅验证"额定参数是否达标"已不足够。更关键的命题是:在真实且复杂的运行场景下,系统的承载能力、响应能力与稳定边界是否经过充分验证。

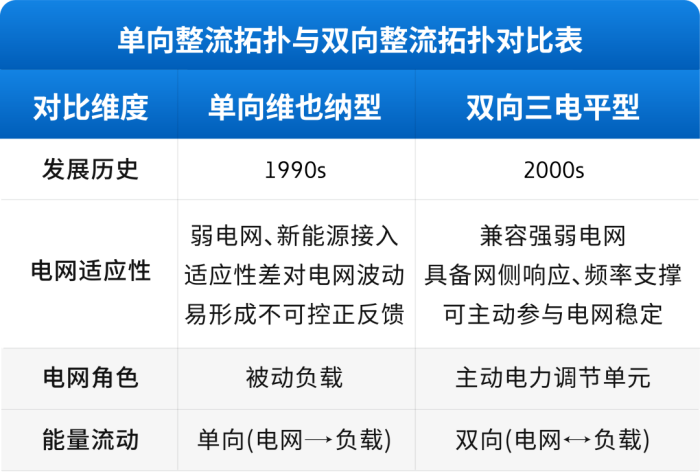

技术底座:

双向三电平架构

才是接住动态负载的关键

在极限FAT背后,真正决定系统能否“扛住工况”的,是UPS的内部架构。

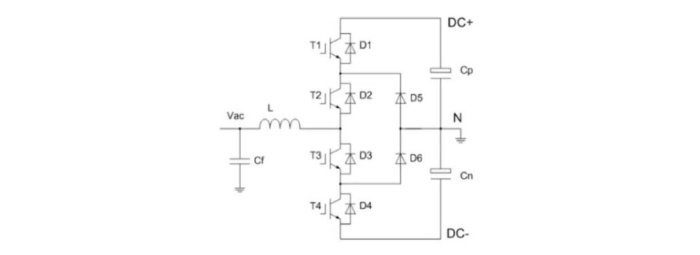

伊顿93PR整流器拓扑图

---

能力维度
对AIDC的价值
开关管电压应力减半
损耗更低,双变换效率超过 97%,ESS 模式 > 99%
双向能量流动
支持储能协同、削峰填谷,电网友好调节(Energy Aware)
THDi<3%、PF=1.0
大幅降低发电机配比(可降至 1.2:1),减少配电投资
SiC 混合器件 + 低损耗磁芯
高温环境下仍可满载运行,不降容

-







双向三电平架构,让UPS不只是“备用电源”,而成为AI算力负载的能量缓冲器与调节器。





极限实证:

从“出厂体检”到“极限压力测试”

伊顿FAT升级实践



基于上述架构能力,伊顿将FAT从“功能确认”升级为极限工况验证,核心目标是:

把现场的不确定性

尽量在工厂阶段消化掉

实际案例:某头部客户AIDC项目(4×600kW并机)



在伊顿深圳制造基地实验室,项目团队完成了如下验证:



50℃进风条件下满载运行超过2小时,且不发生降容;

多档高于50℃的温度梯度下持续加载,验证降容起始点、降容幅度及保护逻辑;

4台600kW并机系统的负载均衡能力与运行稳定性;

输出完整的高温性能与安全合规测试报告,形成验证闭环。

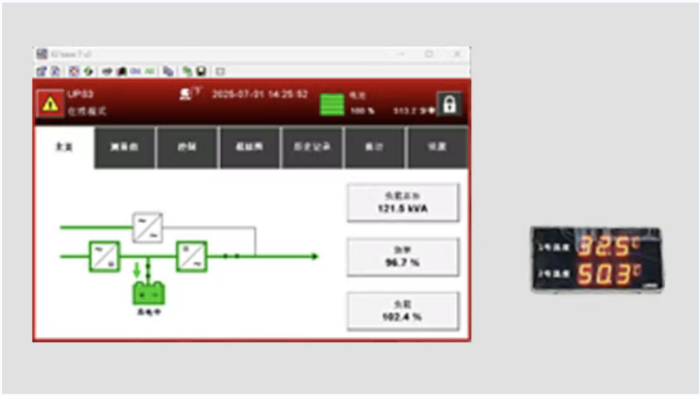

                                                                            进风温度50℃,不降额

测试结果表明:即便在最极端的高温与并机条件下,系统仍保持可预期、可复现的稳定表现。
















这一案例的意义在于:验证的重点不再是"设备是否可以运行",而是在接近真实现场的极限工况下,系统是否依然具备稳定、可预期的运行能力。通过在交付前完成这些关键场景的验证,原本属于现场的不确定性,被前移并消化在工厂阶段。





再进一步:

从“单机可靠”到“全链路确定性”



设备级FAT解决的是“单点可靠”,但AIDC更大的风险往往在系统协同过程中:



UPS并非孤立运行。其上游连接电网与柴油发电机,下游承载GPU集群与冷却系统。在真实场景中,供电系统的风险往往出现在这些环节的"协同过程"中,而非单一设备本身。例如:



电网条件与设计假设不一致时,系统能否保持稳定;

新旧系统割接是否具备可执行路径;

后期扩容是否影响现有运行;

告警与异常发生时,是否能够实现全链路闭环响应。



因此,仅完成设备级FAT仍然不足,还需进一步开展系统级验证。验证对象不再是单一UPS,而是整条供电链路在关键工况下的整体表现。

为此,伊顿在深圳基地构建了接近12MW总容量的系统级FAT能力,并通过伊顿电源Power Cube电力模块方案,将UPS、预集成、FAT、现场交付与服务打通。











典型验证包括:

3.3MW全负荷真工况测试:在工厂搭建真实拓扑,在100%满载下模拟柴发切换、主旁路切换等极限瞬态扰动,确保系统在毫秒级无缝衔接,保障AI负载绝不断电。

真实异常工况动态接管:在运行中直接演示UPS整机抽出与并机冗余接管,实证N+X架构的动态负载均衡,让“MTTR小于5分钟”的可靠性承诺在出厂前即刻兑现。

30,000个测点数字化联调:现场联调PEC-500智能化电力监控一体机,在工厂阶段跑通3D拓扑演练、故障录波与越级脱扣分析,确保智能运维系统“出厂即完全可用”。







至此,供电系统不再是“设备组合”,而是可验证、可交付、可运维的整体能力。





结论:

AIDC供电竞争的本质

是交付确定性





AIDC时代,供电系统的竞争,早已不是纸面参数的比拼,而是:

  • 谁能在交付前验证更多真实工况

  • 谁能锁定更多不确定性

  • 谁能为算力业务提供可预期的运行边界









伊顿从架构创新到极限FAT,再到全链路系统验证,只为一件事:

让AI算力,在任何工况下都“稳得住”。
